Привет!
Возможно, вы сейчас выбираете, как работать с подрядчиками - фиксированная цена или почасовая оплата? Или уже столкнулись с Time & Material контрактом и думаете - как это вообще работает и не слишком ли это рискованно?
Я встречался с обеими моделями в своих проектах. T&M контракты выглядят пугающе - нет четкой цены, непонятно сколько заплатишь в итоге. Но иногда это единственный разумный способ работать. Давайте разберемся, когда это работает и как не потерять контроль над бюджетом.
Что такое T&M и как это работает?
Time & Material - это когда вы платите подрядчику за фактически потраченное время и материалы. В начале проекта договариваетесь о почасовых ставках (разработчик - 5000 руб/час, дизайнер - 3500 руб/час), команда работает, фиксирует часы в таймшитах, и раз в две недели выставляет счет с детализацией - кто, сколько, на чем работал.
Звучит как работа с фрилансером, только в масштабе целой команды :) И да, финальная цена проекта неизвестна заранее - это пугает. Но иногда это единственный честный способ работать, когда никто не знает наверняка, сколько времени займет проект.
Когда T&M работает, а когда нет?
Я часто вижу, как компании выбирают T&M просто потому что “так делают все” или “не хочется заморачиваться с планированием”. Это ошибка. T&M работает в конкретных ситуациях.
У вас есть общее видение продукта, но детали будут уточняться в процессе - это T&M. Стартап делает MVP и будет менять функциональность на основе обратной связи пользователей - T&M. Работаете по Agile со спринтами и меняющимся бэклогом - T&M естественно подходит.
Дальше - больше. Интегрируетесь с legacy-системами, где заранее не знаете, сколько подводных камней встретите? Я работал над внедрением облачного сервиса - там было столько неожиданностей, что фиксированная цена была бы нереальна. Используете новые технологии (AI, blockchain), где best practices еще не устоялись - тоже T&M.
А вот если проект с четкими требованиями и стабильным scope, если это небольшая задача с предсказуемым объемом, если у вас жесткий бюджет без возможности маневра - фиксированная цена будет честнее. И еще важный момент - T&M требует постоянного мониторинга. Если у вас нет ресурсов контролировать прогресс каждую неделю, не используйте T&M.
Почему T&M так популярен?
Главное преимущество - гибкость. Вы не привязаны к спецификации, которую написали полгода назад, когда ваше понимание продукта было другим. Получили обратную связь от пользователей? Изменили приоритеты? Просто корректируете бэклог и продолжаете работу.
Я периодически вижу проекты с фиксированной ценой, где делают то, что запланировали в начале - хотя все понимают, что требования устарели. Но изменить нельзя, это дополнительные деньги и переговоры. С T&M такой проблемы нет.
Еще один плюс - прозрачность. Каждый месяц получаете детальный инвойс - кто, сколько часов, на каких задачах работал. Видите реальную картину, а не черный ящик “делаем проект за X рублей”. И быстрый старт - не нужны месяцы на детальную спецификацию. Договорились о ставках и общем видении, начали работать. Для стартапов это критично.
Для подрядчика тоже есть плюсы - защита от недооценки (IT-проекты часто оказываются сложнее, чем казалось), гибкость в ресурсах (можно привлечь дополнительных специалистов без переговоров о деньгах).
А в чем подвох?
А ведь действительно - если так хорошо, почему не все работают по T&M? Потому что есть серьезные риски.
Главный страх - неопределенность бюджета. С фиксированной ценой знаете финальную стоимость, с T&M - нет. Для компаний с жесткими бюджетными ограничениями это проблема. Хочу предложить вам честный совет - если у вас нет возможности управлять бюджетом гибко, T&M может стать источником стресса и конфликтов.
Дальше - scope creep (расползание границ проекта). Это самая коварная штука. Гибкость, которая является преимуществом, легко превращается в недостаток. Заказчик просит “еще одну маленькую фичу”, потом еще одну… и вот бюджет превышен на 50%, а проект далек от завершения. Без четкого контроля затрат проект может уйти далеко от первоначальных оценок.
Административная нагрузка тоже выше - подрядчик ведет детальные таймшиты, заказчик проверяет инвойсы и контролирует прогресс еженедельно. Если у вас нет ресурсов на это, столкнетесь с проблемами.
И теоретический риск - когда подрядчику платят за часы, у него меньше мотивации работать эффективно. Чем дольше проект, тем больше заработок, правда? На практике это не так страшно - подрядчики заинтересованы в репутации и долгосрочных отношениях. Тем не менее, это нужно учитывать.
T&M или фиксированная цена - как выбрать?

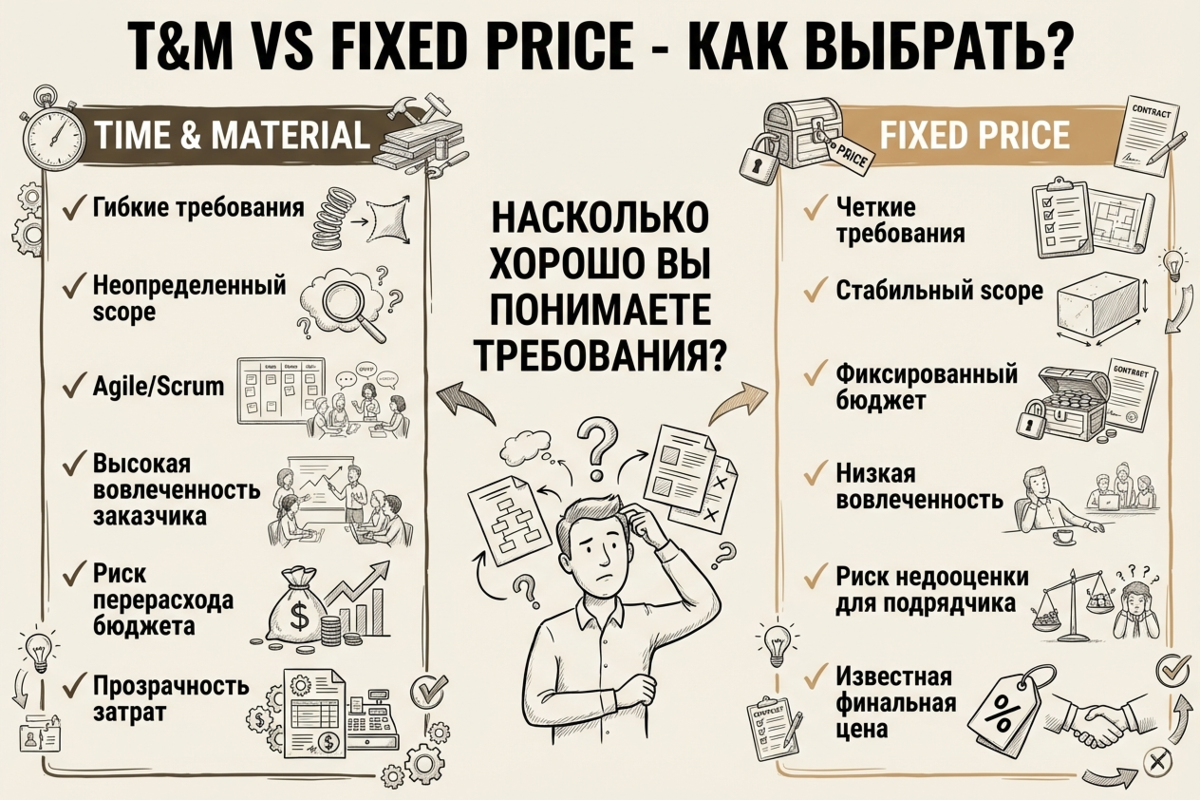

Я думаю, самый важный вопрос - насколько хорошо вы понимаете, что именно нужно сделать? Если ответ “очень хорошо, все требования четкие” - Fixed Price может быть правильным выбором. Если “в общих чертах, детали будем уточнять” - вам нужен T&M.
T&M - это высокая вовлеченность заказчика (постоянное участие), гибкие сроки и изменения, риск перерасхода бюджета, но оплата за фактическую работу. Fixed Price - это низкая вовлеченность (основное участие в начале и конце), фиксированный бюджет и сроки, изменения требуют переговоров, зато заказчик знает финальную цену.
Для больших сложных проектов с неопределенными требованиями - T&M. Для маленьких хорошо определенных задач - фиксированная цена.
Как управлять T&M правильно?
Хочу поделиться практиками, которые помогут успешно работать с T&M и избежать типичных проблем.
Первое и главное - Not-to-Exceed (NTE) клауза. Это ваша страховка от неконтролируемого роста бюджета. NTE устанавливает максимальный потолок затрат - подрядчик работает по T&M, но не может превысить сумму без вашего одобрения. Рекомендую всегда включать NTE, если у вас есть хоть какие-то бюджетные ограничения. Это дает гибкость T&M с защитой фиксированной цены.
Несмотря на гибкость T&M, контракт должен быть детальным - четкие почасовые ставки для каждой роли, наценки на материалы, условия оплаты, процесс управления изменениями, критерии приемки. Не полагайтесь на “разберемся по ходу”. Чем четче контракт, тем меньше конфликтов.
Строгий тайм-трекинг обязателен. Подрядчик ведет детальный учет - кто, когда, сколько часов, на какой задаче работал. Современные системы (Jira, Asana, Monday.com) делают это автоматически. Вам нужно проверять данные еженедельно, не копите на конец месяца.
Дальше - больше. Ежемесячных инвойсов недостаточно. Нужны еженедельные статус-митинги, отслеживание burn rate (скорость сжигания бюджета), сравнение факта с планом, раннее предупреждение о рисках. Ловлю себя на мысли, что многие менеджеры боятся “мешать команде” частыми встречами. Но в T&M проектах частая коммуникация - это необходимость, а не помеха.
Даже в T&M нужен формальный процесс управления изменениями. Каждое значительное изменение scope должно быть документировано, оценено по влиянию на стоимость и сроки, одобрено заказчиком. Без этого неизбежно столкнетесь со scope creep.
Рекомендую привязать платежи к вехам (milestones), а не просто платить почасово. Это создает дополнительную мотивацию работать эффективно и дает естественные точки контроля.
И последнее - T&M требует высокого уровня доверия между заказчиком и подрядчиком. Открытая коммуникация о проблемах, рисках, прогрессе критически важна. Если у вас есть сомнения в подрядчике - T&M будет источником постоянного стресса.
Типичные ошибки
Возможно, это поможет вам избежать проблем, которые я видел в проектах :)
“У нас T&M, зачем планировать?” - слышал не раз. Это ошибка. Даже если scope будет меняться, нужен базовый план с оценками, чтобы понимать - идет проект по плану или сильно отклонился.
T&M не означает “платим и не контролируем”. Напротив - требует больше контроля, чем фиксированная цена. Не готовы тратить время на регулярный мониторинг - не используйте T&M.
Работать без потолка бюджета (без NTE клаузы) - огромный риск. Даже если абсолютно доверяете подрядчику, всегда устанавливайте NTE. Это защищает обе стороны.
“Да давайте добавим эту фичу, это быстро” - знакомо? Через три месяца оказывается, что таких “быстрых” фич набралось на 30% бюджета. Документируйте ВСЕ изменения, даже маленькие.
И последнее - T&M требует высокого уровня доверия и профессионализма от подрядчика. Выбираете только по цене - будут проблемы. Репутация, опыт, рекомендации важнее низкой почасовой ставки.
Гибридные модели
В тоже время, мир не черно-белый. Существуют гибриды, которые комбинируют элементы разных контрактов. Например, MVP делается по фиксированной цене, дальнейшее развитие - по T&M. Или проект разбивается на фазы - discovery по T&M, разработка по Fixed Price, поддержка снова по T&M. Или базовая модель T&M, но с бонусами подрядчику, если проект завершен быстрее и дешевле оценок - это выравнивает мотивацию.
Полезные материалы
Рекомендую посмотреть несколько видео для более глубокого понимания:
Также рекомендую гайд от ProjectManager.com - там шаблоны и чеклисты для работы с T&M.
Дальше - больше. T&M контракты - не серебряная пуля, но мощный инструмент для правильных ситуаций. Если у вас сложный проект с неопределенными требованиями, работа в Agile, нужна гибкость - T&M может быть отличным выбором.
Тем не менее - это требует дисциплины, контроля, зрелых процессов управления. Не хватайтесь за T&M просто потому что “не хочется планировать”. Используйте осознанно, с правильными практиками.
p.s. Важно помнить - тип контракта не определяет успех проекта. Это инструмент. Успех зависит от людей, процессов, коммуникации, и доверия между заказчиком и подрядчиком :)
